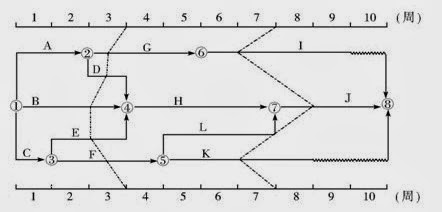

117. 某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明( )。


(A) 第3周末检查时工作B拖后1周,使总工期延长1周
(B) 第3周末检查时工作F拖后0. 5周,但不影响总工期
(C) 第7周末检查时工作I拖后1周,但不影响总工期
(D) 第7周末检查时工作J拖后1周,使总工期延长1周
(E) 第7周末检查时工作K提前1周,总工期预计提前3周

參考答案

答案:A,D,E
難度:適中0.5
