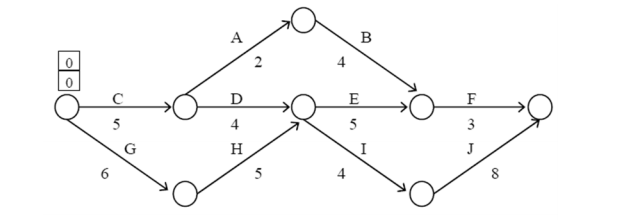

正在趕工中的金門大橋,若目前橋墩之進度如下圖,各作業權重分配為:A(4%)、B(16%)、C(10%)、D(8%)、E(15%)、F(9%)、G(12%)、H(10%)、I(8%)、J(8%),該工程之進度管理者據此繪製最早與最晚開工(始)計畫與累積進度曲線。此外,已知作業B已完成100%,其合約金額=7,000,000 元,工程預算=4,510,000 元,實績=4,500,000 元。請問:


【題組】38 下列敘述何者為不正確?
(A) 作業F的ES為 16 天。
(B) 作業F的EF為 19 天。
(C) 作業F的LS為 21 天。
(D) 作業F的EF為 23 天。

參考答案

答案:C
難度:非常簡單1
統計:A(0),B(0),C(2),D(0),E(0)
