四、專案(Project)係指為完成某一項任務,所需要執行的一系列相關作業(或活動)。而「專案管理(PM, Project Management)」係為規劃、指揮、控制相關資源(例如人力、金錢、設備等),以符合專案在技術、成本及時間等方面的要求,進而順利完成專案。其中 PERT(Program Evaluationand Review Technique)以及 CPM(Critical Path Method),已普遍及合併應用於 PM 領域中(簡稱 PERT/CPM),作為基於成本與時間考量,尋找出最佳均衡點的一種管理科學方法,請問:

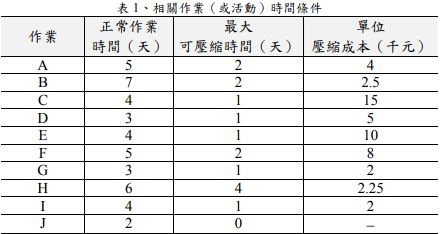

【題組】(一)某資源回收廠擬擴充其營運量能(Capacity),而其 PERT/CPM 專案管理之 AON(Activity on Node)網路圖,如下圖2所示。請分析該專案之「要徑(CP, Critical Path)」,並敘明理由。
