 註:依據三點估計作業期望值:(a + 4 m + b)/6,作業標準差:(b-a)/6

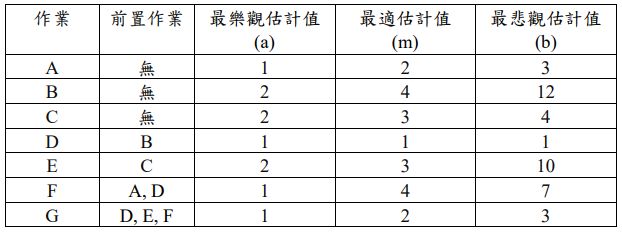

【題組】二、(一)計畫評核術(PERT)為進度風險評估之實務技巧之一。某專案共有數項作業,所需時間與前置作業如下表。請依據計畫評核術(PERT)學理與實務,計算與回答該專案期望工期、標準差與要徑作業?(10 分)
