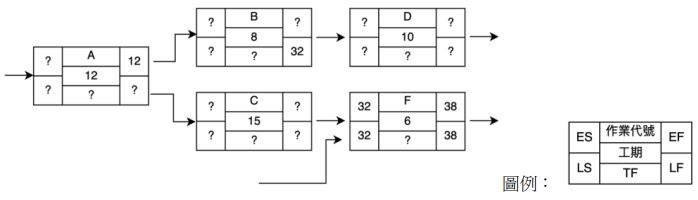

32 下圖為某工程之部分網圖,各作業關係皆為前作業完成後立即開始後續作業(Finish to Start,FS)。請根據圖中各作業關係及既有訊息,推算各問號處之數值。下列對各作業之最早開始 (ES) ,最早完工(EF) ,最晚開始(LS) ,最晚完工(LF)時間之推算何者正確?(工期單位: 日曆天)
