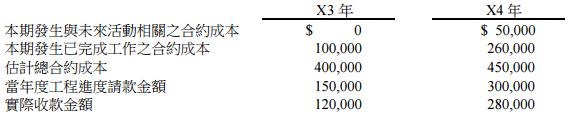

2 和宜公司於 X3 年初以固定價格$550,000 承包一項建造合約,該合約之履約義務係隨時間逐步履約,並預定 3 年完成工程。該合約之結果能合理衡量估計,其 X3、X4 年相關資料如下:

【胡智鴻】評論
